雅安日报讯新春佳节来临之际,芦山县芦阳镇黎明村和飞仙关镇凤凰村的村民们又添了一件喜事。昨(28)日,两个新村聚居点四十多户受灾群众搬进新家过大年。市委副书记、副市长兰开驰,市人大常委会副主任吴志君出席黎明新村交房仪式。 “大灾无情,人间有爱。今天我们看到了黎明新村一栋栋崭新的楼房建成,看到了新村优美的环境,更看到了受灾群众脸上喜悦的笑容,这预示着灾区的明天一定会更加美好。”兰开驰代表市委、市政府对入住新村的群众表示热烈祝贺,并致以新年问候。兰开驰指出,能够在很短的时间内把新房建起来,体现了国家制度的优越,体现了社会的大爱,也体现了灾区群众自强不息的精神。 在为入住新房的群众交接新房钥匙后,兰开驰一行参观了新村风貌。当看到新村灯笼高挂,环境整洁优美时,兰开驰指出,现在群众搬了新家,下一步要着重研究产业重建、社会管理、培养现代新型农民的问题。县委、县政府要出台政策,鼓励村民搞农家旅游,带动农民致富增收,老百姓的日子才能越过越红火。 兰开驰一行还前往飞仙关镇凤凰新村聚居点观看了当地群众自编自演的文艺节目。 记者卫葳
时光荏苒,距“4·20”芦山强烈地震已近一年。灾区生产生活恢复得怎样?老百姓的梦想实现了多少?灾区是否装上了重新上路的“引擎”?带着问题,本报记者兵分四路,走进灾区,记录下所见所闻。即日起,四川日报推出一组蹲点调查,敬请垂注。 蹲点时间:4月14日至15日 蹲点地点:芦山县芦阳镇黎明村 4月14日,黎明村的日头有些晒人。27岁的村民任伟吃过午饭,溜达到村后的山坡上。俯视着88栋黄墙红瓦的崭新民居和规整有序的道路,任伟不由感慨:这一年的变化实在太大。 黎明村距离芦山县城南2公里,紧邻省道210线。这里是从雅安市区到芦山县城的必经之地,村民称作芦山“南大门”。 芦山地震中,离震中只有20公里的黎明村损失惨重:756户民房超过一半需要重建,其余全部要维修加固。 一条新路和一个新村 一条新修的1.3公里长水泥路在竹林中蜿蜒伸展,仿佛青山中展开一条白色绸带。 新路将210省道和黎明村唯一不通公路的龙竹坪组相连。那里居住着70户村民,其中40户的房屋在地震中严重受损,需要重建。 一直以来,龙竹坪组只有一条狭窄的泥土路通向外界,机械和建材都进不来。修路迫在眉睫。村党支部副书记齐学军各处筹措17万元,甚至自掏腰包垫付了7万元的机具担保费。 ...
近日,芦山县召开黎明新村建设专题会。县委书记范继跃,县委副书记、县长王华,县委副书记王强,县委常委、县纪委书记郑建华,县委常委、常务副县长漆家华,副县长高体强、王志鸿等县领导及相关部门、乡镇负责人参加会议。 会议重点就黎明新村建设模式和产业发展规划方案进行了讨论。县委书记范继跃指出:黎明新村各项前期工作已经完成,相关部门、乡镇要根据黎明新村建设实际情况,对相关政策深入研究和分析,一方面可以充分发挥群众主体作用,建立具有强力执行能力的主体,采用“一事一议”或以奖代补方式组织实施建设,同时做好人员、资金调度,强化监督委员会,加强监管;另一方面可以采取BT模式,缩短建设周期,解决资金保障问题,迅速推进黎明新村建设。范继跃要求,各部门、乡镇要深入思考,积极探索,明确主体,强化保障,综合考虑建设项目实施模式。(审签领导:竹世军)

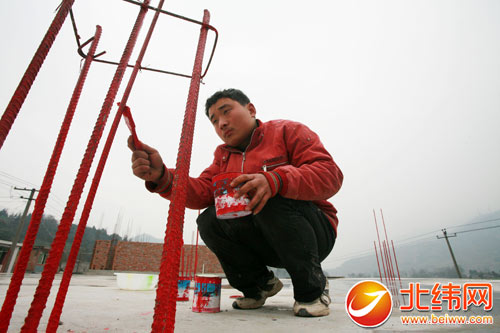

11日,走进芦山县黎明新村,一排排崭新的房子在严寒的天气里矗立,整齐而漂亮。新年的灯笼和对联在房屋中间格外醒目。房屋空档里的草坪上,两个孩子正在玩耍,不时传来嘻哈的欢笑声。在不远处,工人们还在继续对水(电)景项目进行施工。像规划图上的美好模样,黎明新村的新生活画卷正慢慢展开。记者 郝立艺
天全县黎明桥电站总装机2.4万千瓦,设计总投资2.4亿元,于2011年2月20日开工建设。截至今年2月底共投入资金1.2亿元,完成总工程量约60%。其中,完成土石方开挖23万方,混凝土浇筑5万方,右岸工程全部完工,左岸基础开挖全部完成,闸室和厂房的混凝土浇筑正在有序进行。目前,电站建设进展非常顺利,10月底前首台机组能按期投产发电。
市县重点工程项目—黎明桥电站,总投资2.5亿元,目前投入资金超过1.1亿元。整个工程完工量达50%,第一台机组预计今年10月份开始发电。
黎明桥电站于今年2月16日开工建设,在各参建单位的共同努力下,电站建设顺利推进。目前已完成投资7100万元,完成了泄洪闸底板开挖及浇筑,泄洪闸右边墩,2#、3#中墩及右边墙混凝土浇筑完成,护坦和泄洪闸底板完成两孔半,目前已开始进行泄洪闸桥板预制,计划在8月15日前将非溢流坝浇筑至643m高程,9月15日开始泄洪闸桥板安装、进厂公路及尾水渠开挖。目前,电站工程建设进展顺利。
天全县黎明桥电站总装机2.4万千瓦,设计总投资2.4亿元,于2011年2月20日开工建设。截至今年2月底共投入资金1.2亿元,完成总工程量约60%。其中,完成土石方开挖23万方,混凝土浇筑5万方,右岸工程全部完工,左岸基础开挖全部完成,闸室和厂房的混凝土浇筑正在有序进行。目前,电站建设进展非常顺利,10月底前首台机组能按期投产发电。
11日,走进芦山县黎明新村,一排排崭新的房子在严寒的天气里矗立,整齐而漂亮。新年的灯笼和对联在房屋中间格外醒目。房屋空档里的草坪上,两个孩子正在玩耍,不时传来嘻哈的欢笑声。 在不远处,工人们还在继续对水(电)景项目进行施工。像规划图上的美好模样,黎明新村的新生活画卷正慢慢展开。 记者 郝立艺
截止 3月28日 ,始阳黎明桥电站成功截流,后续工程正有序推进。
